桁架樓承板安裝方案(桁架樓承板安裝方案:正式安裝桁架樓承板安裝方案)

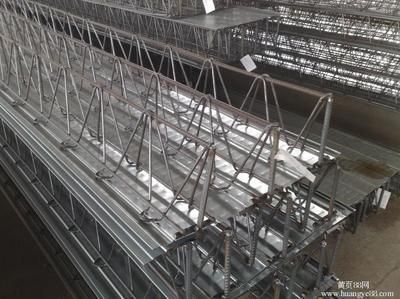

桁架樓承板是一種廣泛應用于工業建筑的樓板系統,它通過在混凝土樓板上直接鋪設鋼桁架來支撐上層結構。本方案旨在提供一種高效、安全的桁架樓承板安裝流程。施工前需對樓板進行檢查,確保無裂縫或損傷。根據設計圖紙和現場實際情況進行桁架的切割和組裝。將桁架與樓板上的定位孔位對準并使用膨脹螺栓固定。安裝桁架上的連接件,并通過焊接或螺栓緊固,確保整體穩定性。整個過程中,必須注意安全,防止高空作業帶來的風險。
桁架樓承板安裝方案
桁架樓承板的安裝是一個系統的過程,涉及到多個步驟和注意事項。以下是根據提供的搜索結果整理的桁架樓承板安裝方案:
1. 施工準備
在正式安裝桁架樓承板之前,需要進行一系列的準備工作。首先,要熟悉施工圖及鋼梁深化圖,了解設計意圖及參照的施工規范和技術標準。其次,對所有鋼筋桁架樓承板操作工人進行技術交底和崗前技術培訓。此外,還需要根據圖紙及提貨清單確定鋼筋桁架樓承板的具體數量,并合理安排材料的進場和存儲。
2. 安裝流程
桁架樓承板的安裝流程通常包括以下幾個步驟:

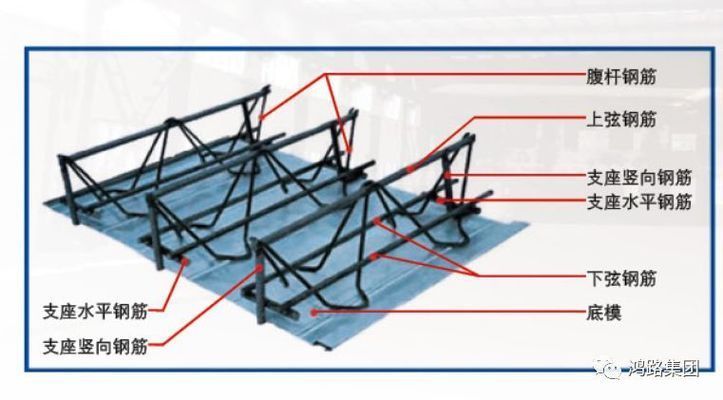

- 基準線設定:根據設計圖紙中樓承板的鋪設方向,對準基準點(線),安裝鋼桁架板。為保證樓承板側面基準線重合,模板端部與鋼梁翼緣之間的間隙距離由板材布置確定。
- 板材安裝:按照設計圖紙中鋼桁架樓承板的鋪設方向,依次安裝其他樓承板,模板之間的距離應保持均勻。兩塊樓承板模板就位后,在桁架兩端使用兩個輔助定位件(木模板臨時定位),保證樓承板模板搭接距離為20mm。然后,對鋼支架進行點焊。支架固定后,輔助定位木模板拆除重復使用。
- 固定與連接:鋪設一段樓承板后,應在每塊樓承板模板搭接處每隔200mm鉆孔,并用鉚釘固定,保證模板搭接處連接可靠。采用可靠的填縫措施,保證樓承板模板、框架梁周圍不漏漿。模板和框架梁周圍的間隙可用封邊條或枯木模板填充。

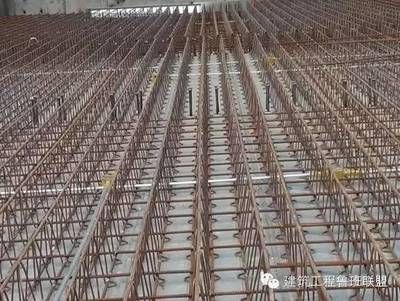

- 鋼筋綁扎與支撐:鋼筋桁架樓承板就位之后,應將其端部的豎向鋼筋及底模與鋼梁點焊牢固。待鋪設一定面積之后,必須及時綁扎板底鋼筋,以防止鋼筋桁架側向失穩。板端及板邊與梁重疊處,不得有縫隙。
- 附加鋼筋與管線敷設:待鋪設一定面積后,應按設計要求設置樓板支座連接筋、加強筋及負筋等。樓板開孔處,應按設計要求設洞口邊加強筋,四周設邊模板,待樓板混凝土達到設計強度后,方可切斷鋼筋桁架樓承板的鋼筋及底模。板中敷設管線,正穿時采用剛性管線,斜穿時宜采用柔韌性較好的材料。

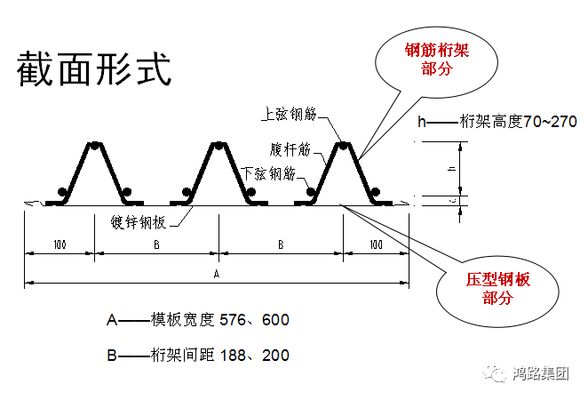

- 栓釘焊接:鋼筋桁架樓承板底模與母材的間隙應控制在1.0mm以內,以保證良好的栓釘焊接質量。
- 邊模板安裝:安裝時,將邊摸板緊貼鋼梁面,邊摸板與鋼梁表面每隔300mm間距點焊長25mm、高2mm的焊縫。安裝后,要全面檢查,確保所有的邊模都已經按照施工圖要求安裝完畢,保證無漏漿部位的存在。
- 安裝驗收:安裝驗收檢驗內容包括:每個部位鋼筋桁架樓承板的型號;支座豎筋及板邊是否與鋼梁焊接;鋼筋長度及排列間距;檢驗栓釘焊接質量、數量及間距等。
3. 注意事項
在安裝桁架樓承板的過程中,需要注意以下幾點:
- 質量控制:確保連接部位的強度和剛度滿足設計要求,以承受樓板荷載和地震力等外部荷載。還需要進行質量檢查和驗收,確保施工質量符合規范和標準。
- 安全措施:在施工過程中,要確保施工人員的安全,采取必要的安全防護措施。例如,在高空作業時,要佩戴安全帶,設置安全網等。
- 環境保護:在施工過程中,要注意環境保護,減少噪音、粉塵等對環境的影響。例如,可以在施工現場設置隔音屏障,定期清理施工現場的垃圾等。
綜上所述,桁架樓承板的安裝需要嚴格按照設計圖紙和施工規范進行,同時要注意施工質量和安全。通過合理的施工方案和嚴格的施工管理,可以確保桁架樓承板的安裝質量和工程的整體進度。
