在建工程轉固的會計處理,在建工程轉固的會計處理要點及實務操作詳解
建工程轉固的會計處理需遵循《企業會計準則》,當工程項目達到預定可使用狀態時,應確認是否滿足實體建造或生產工作全部完成、成本可靠計量等條件,符合條件后,將與項目相關的所有成本匯總,從“在建工程”科目轉入“固定資產”科目,若竣工決算后存在未入賬發票,先按暫估成本入賬并轉固,后續收到發票再調整,試運行收入需按規定繳納增值稅,且可能涉及所得稅問題。
在建工程轉固的會計處理
在建工程轉固是企業財務管理中的一個重要環節,涉及到資產確認、成本核算以及財務報表的調整等多個方面。以下是對在建工程轉固會計處理的詳細解析。
轉固的條件和標準
在建工程轉固定資產需要滿足一定的條件,主要包括:
- 建設完成情況:當建設工程完成時,可以將其轉為固定資產。
- 使用情況:當建設的工程已經開始部分使用,也可以轉為固定資產。

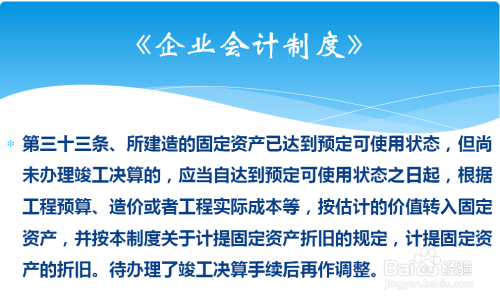

- 資本化條件:符合資本化條件的資產的實體建造或生產工作已全部完成或實質上已完成,且所購建或生產的符合資本化條件的資產應當與設計要求、合同規定或生產要求基本相符。
轉固的具體會計處理方法
已完工在建工程的轉固
當在建工程達到預定可使用狀態時,可以進行轉固。具體的會計分錄如下:
- 借方:固定資產
- 貸方:在建工程
這種處理方式反映了在建工程從在建工程科目轉入固定資產科目的過程。
未完工在建工程的轉固
對于未完工但已經開始使用的在建工程,如果其符合資本化條件,也可以進行轉固。例如,已出租的在建工程應轉入投資性房地產會計科目:
- 借方:投資性房地產
- 貸方:在建工程
同時,如果在建工程出租,租金收入可沖減在建工程成本。
預轉固的會計與稅務處理
在建工程預轉固對企業未來的發展具有重要意義,預示著企業即將步入正常的生產軌道。預轉固的分類和計量工作需要做好,并對涉稅事項進行正確的納稅處理。
賬務處理的詳細步驟
- 審查在建工程:確認工程項目是否達到轉固定資產的標準。
- 審查在建工程支出:確保支出符合固定資產成本的范圍,并按規定計算固定資產成本。
- 轉固定資產:將在建工程的成本計入固定資產成本中,并進行折舊核算。
- 財務報表處理:包括資產負債表和利潤表等的調整。
不同情形的在建工程轉固定資產
- 自建固定資產:包括進度款、設備、材料、三通一平、土建安裝、利息支出、人工工資及其他費用等。
- 需要安裝的設備:固定資產的初始確認需要了解哪些項目需要記入固定資產價值,跟隨折舊稅前抵扣。
- 大修或改良固定資產:涉及具體項目的成本核算和入賬。
注意事項
在建工程轉固定資產的賬務處理涉及到多個方面,需要嚴格按照相關規定和標準進行操作,以確保賬務處理的準確性和合法性。同時,企業需要定期進行資產清查和審計,以確保固定資產賬務的真實性和完整性。
通過以上步驟和注意事項,企業可以有效地完成在建工程轉固的會計處理工作,確保財務狀況的真實、準確。
